サーバー更改はいつすべき?判断基準3つと適切な実施時期の決め方

サーバー更改の判断基準と時期を見誤ると、突然の障害で業務が止まり、復旧に数日かかるケースも珍しくありません。ハードウェアの経年劣化、OSサポートの終了、業務パフォーマンスの低下という3つの判断基準を押さえれば、自社にとって適切な更改時期が見えてきます。本記事では、IT担当者や経営層が今日から使えるセルフチェックリスト、費用対効果の算出方法、稟議の通し方まで、サーバー更改 判断基準 時期に関する実務情報を網羅しています。読了後は「自社の更改はいつ着手すべきか」を具体的に判断できるようになります。
サーバー更改とは?意味と更改が求められる背景

サーバー更改とは、老朽化したサーバー機器を新しい機器や環境に置き換えることを指します。単なる「リプレース(同等品への交換)」とは異なり、更改では性能向上やアーキテクチャの見直しを伴うことが一般的です。つまり、現行システムの課題を解消しながら次の数年間を支える基盤を構築する取り組みです。
日本企業では、基幹システムの導入から長期間が経過し、ブラックボックス化が進んでいるケースが多く見られます。経済産業省が2018年に公表したDXレポートでは、レガシーシステムを放置した場合に2025年以降で年間最大12兆円の経済損失が生じる可能性が指摘されました。この警鐘は「2025年の崖」と呼ばれ、多くの企業がサーバー更改を含むIT刷新を迫られる背景になっています。
更改を「壊れてから考える」のではなく、計画的に進めることが経営リスクの低減につながります。
章末サマリー:サーバー更改はリプレースと異なり、性能向上とアーキテクチャ見直しを含む計画的なIT基盤の刷新です。レガシーシステムの放置は年間最大12兆円規模の経済損失リスクにつながると指摘されており、先手を打つことが求められています。
なぜ今サーバー更改の意思決定が重要なのか

老朽化したサーバーを稼働させ続ける企業は増加傾向にあります。導入から5年以上が経過した機器は故障リスクが高まるだけでなく、メーカーの保守部品供給が終了し、修理そのものが困難になります。
セキュリティ環境も急速に変化しています。警察庁の報告によると、2024年のランサムウェア被害件数は222件に達し、そのうち約63%が中小企業でした。前年比で中小企業の被害は37%増加しています。古いOSやファームウェアのまま運用しているサーバーは、攻撃者にとって格好の標的です。
さらにDX推進の観点でも、旧式サーバーのままではクラウド連携やデータ活用の足かせになります。経営判断を先延ばしにするほど、移行の難易度とコストは膨らみます。DX支援の現場でも、「もっと早く着手していれば移行コストを抑えられた」という声はよく聞かれます。
章末サマリー:老朽化機器の増加、サイバー攻撃の激化、DX推進の要請という3つの圧力が同時にかかっています。2024年のランサムウェア被害222件のうち約63%は中小企業であり、意思決定の先延ばしがリスクを拡大させます。

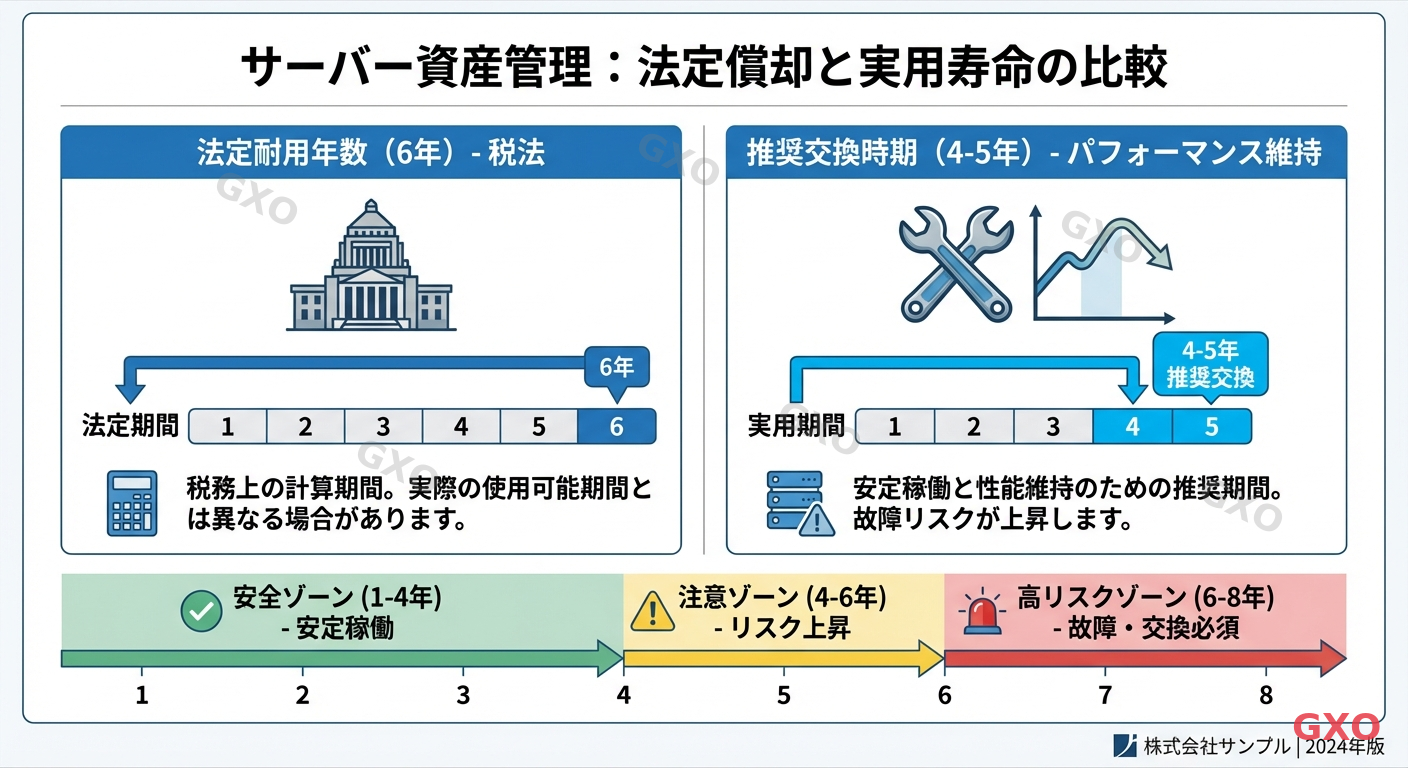

サーバーの法定耐用年数と実際の寿命はどう違うのか

税法上、サーバー(電子計算機)の法定耐用年数は6年と定められています。この数字は減価償却の計算に使うものであり、「6年間は安全に使える」という意味ではありません。
実務では、法定耐用年数とは別に、導入年数・障害履歴・保守部品の供給状況を合わせて更改時期を判断します。一般に、導入から数年が経過するとHDDや電源、冷却ファンなど複数部品の劣化が重なりやすくなるため、5年目前後を検討開始の目安として棚卸しを行う企業が多く見られます。
会計上の耐用年数を根拠に「まだ使える」と判断すると、突然の故障でデータ消失や長時間の業務停止に直面する可能性があります。法定耐用年数はあくまで税務の基準であり、実際の更改判断は稼働状況や障害履歴をもとに行う必要があります。
章末サマリー:法定耐用年数6年は税務上の基準であり、安全に稼働できる期間の保証ではありません。実務では導入年数・障害履歴・保守部品の供給状況を合わせて更改時期を判断し、5年目前後を棚卸しの目安とする企業が多く見られます。

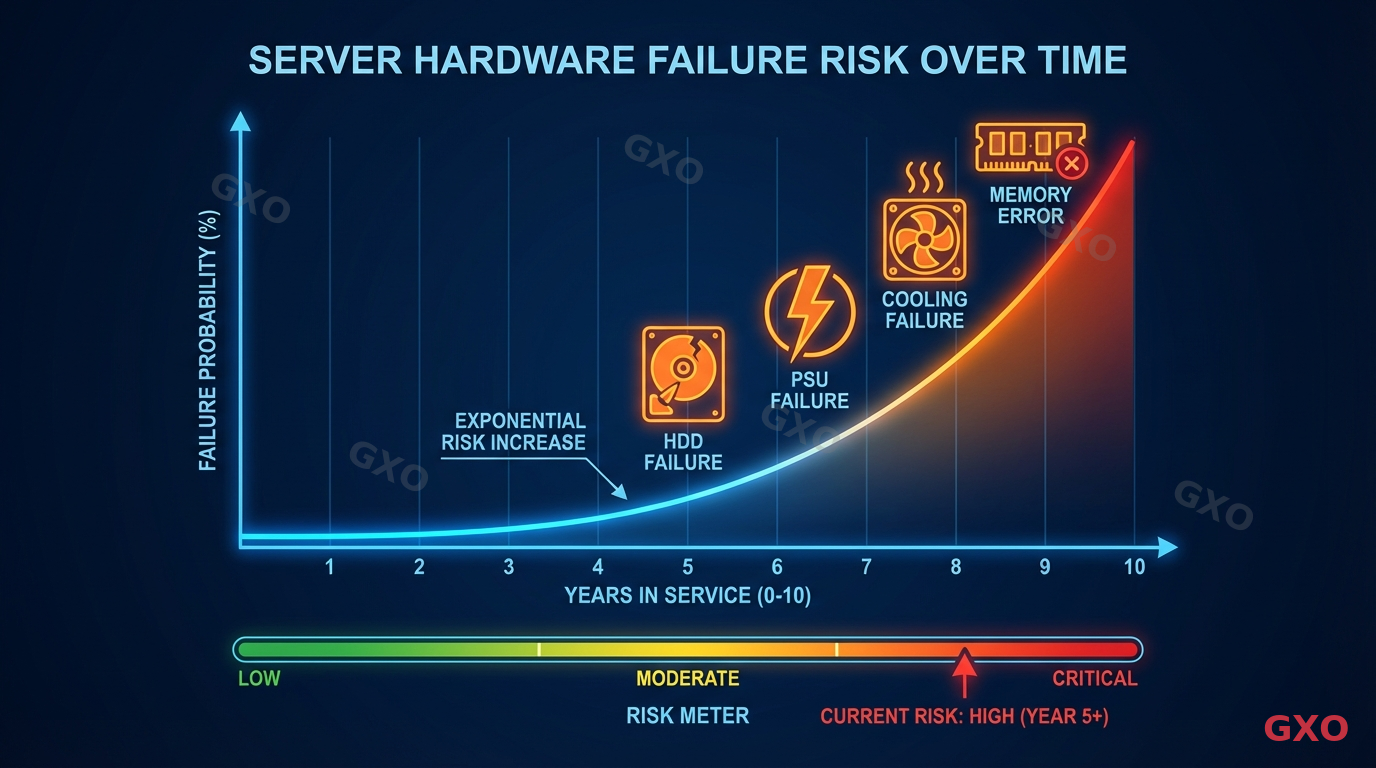

判断基準①:ハードウェアの経年劣化と障害発生リスク

サーバーのハードウェアは消耗品です。導入直後は安定稼働していても、年数の経過とともに故障確率は上昇します。特に注意が必要な部品と、その劣化傾向を整理します。
部品 | 主な劣化要因 | 障害時の影響 |
|---|---|---|
HDD/SSD | 読み書き回数の蓄積、経年摩耗 | データ消失、起動不能 |
電源ユニット | コンデンサの膨張・液漏れ | 突然のシャットダウン |
冷却ファン | 軸受けの摩耗、ほこりの堆積 | 過熱による性能低下・停止 |
メモリ | 微細な電気的劣化 | 不定期なエラー・再起動 |
マザーボード | はんだクラック、コンデンサ劣化 | 全面停止 |
5年を超えた機器では、メーカーの保守部品供給が打ち切られるケースも増えます。部品が手に入らなければ、障害が起きても修理できません。冗長構成(RAID等)を組んでいても、複数のディスクが同時期に寿命を迎えるリスクは無視できません。
実際のプロジェクトで見えたパターンとして、「まだ動いているから大丈夫」という判断で先延ばしした結果、障害発生時に代替機の調達に時間がかかり、業務停止が長引くケースがあります。動いている間に計画的に切り替えることが最善策です。
章末サマリー:HDD、電源、ファン、メモリ、マザーボードはいずれも経年で劣化し、5年超の機器は保守部品の調達も困難になります。「動いているうちに計画的に更改する」ことが、障害による業務停止を防ぐ最善のアプローチです。
判断基準②:OSとソフトウェアのサポート終了に伴う脅威

OS(オペレーティングシステム)にはメーカーが定めたサポート期間があります。サポートが終了すると、新たに発見された脆弱性に対するセキュリティパッチが提供されなくなります。これは「鍵のかからない玄関」を開けたまま営業するようなものです。
Windows Server 2012/2012 R2は2023年10月に延長サポートが終了しました。サポート切れのOSを使い続けることは、コンプライアンス違反にもつながります。取引先や監査法人からの指摘対象となり、入札資格を失うリスクもあります。
ミドルウェアやデータベースソフトも同様です。古いバージョンのまま放置すると、脆弱性を突いた攻撃の入り口を提供し続けることになります。サポート終了日は事前に公表されるため、計画的な対応が可能です。更改計画にOSとミドルウェアのサポート期限を組み込むことで、セキュリティ上の空白期間を作らずに済みます。
章末サマリー:OSやミドルウェアのサポート終了後は脆弱性パッチが配信されず、攻撃リスクとコンプライアンス違反リスクが同時に高まります。サポート期限を更改計画に組み込み、空白期間を作らないことが鉄則です。
判断基準③:業務パフォーマンスの低下と処理能力の限界

導入当初は快適に動いていたサーバーも、業務データの増加やアプリケーションのアップデートによって処理負荷が年々上昇します。応答速度が遅くなると、従業員の待ち時間が増え、生産性が目に見えて低下します。
たとえば、社内の基幹システムでレポート出力に数分かかるようになった場合、それを日々使う担当者全員の待ち時間を合算すると、年間で相当な工数の損失になります。「遅いけれど動いている」状態は、見えにくいコストを垂れ流していることと同じです。
パフォーマンスの劣化は徐々に進むため、現場の担当者が「こういうものだ」と慣れてしまい、問題として認識されにくい傾向があります。導入直後と現在のレスポンスタイム・CPU使用率を比較することで、感覚ではなくデータとして劣化を可視化でき、更改判断の客観的な根拠になります。
章末サマリー:処理能力の限界は徐々に進行するため気づきにくいですが、従業員の待ち時間として蓄積される見えないコストです。定期的にレスポンスタイムを計測し、導入時と比較することが更改判断の材料になります。
更改を判断するためのセルフチェックリスト

以下の10項目でサーバー更改の緊急度をセルフチェックできます。該当する項目数で更改の優先度を判断してください。
No. | チェック項目 | 該当 |
|---|---|---|
1 | 導入から5年以上が経過している | □ |
2 | 過去1年で予期しない障害が発生した | □ |
3 | OSまたはミドルウェアのサポートが終了済み、または1年以内に終了する | □ |
4 | メーカー保守契約の更新費用が導入時より大幅に上昇した | □ |
5 | 業務アプリケーションの応答速度が明らかに低下している | □ |
6 | 保守部品の供給終了が通知されている | □ |
7 | 冗長構成の一部がすでに故障し、片系運転が続いている | □ |
8 | 現行サーバーではクラウド連携やAPI対応が困難 | □ |
9 | セキュリティ監査で指摘事項が出ている | □ |
10 | 事業拡大や法改正に伴い、処理容量の増強が必要 | □ |
判定後の動き方:
該当数 | 緊急度 | まずやること | 主な担当 |
|---|---|---|---|
7〜10個 | 高い | 1か月以内に棚卸しと更改方針の決定を行い、ベンダー比較を開始する | 経営層+IT責任者 |
4〜6個 | 中程度 | 半年以内に現状調査、予算化、移行優先順位の整理を進める | IT責任者+業務部門 |
1〜3個 | 低〜中 | 次年度予算に向けて保守期限とサポート終了日を一覧化する | IT担当者 |
0個 | 低い | 年1回の棚卸しと、OS・保守期限の更新確認を継続する | IT担当者 |
章末サマリー:10項目のチェックリストで更改の緊急度を客観的に把握できます。判定後は緊急度に応じて担当者と初動を決め、「いつ・誰が・何をすべきか」を明確にすることが次のアクションへの橋渡しになります。
サーバー更改を先延ばしにした場合の具体的なリスク

更改の先延ばしは、短期的にはコスト削減に見えますが、長期的には大きな代償を伴います。
業務停止による損失が最も深刻です。サーバーが突然停止した場合、受発注や会計処理、メール通信がすべて止まります。復旧までの間、取引先への納品遅延や信用の毀損が発生します。
セキュリティインシデントのリスクも見過ごせません。先述のとおり、2024年のランサムウェア被害222件のうち約63%は中小企業でした。旧式の機器やサポート切れOSは、攻撃の侵入口になりやすい傾向があります。
電力コストの増加も地味ですが確実に効いてきます。古い機器は同じ処理をするのに新型より多くの電力を消費します。空調負荷も高くなるため、サーバールーム全体の維持費が上がります。
さらに、保守契約の条件が厳しくなり、契約更新時の負担が増える傾向もあります。先延ばしの期間が長いほど、更改時に必要な移行作業の複雑さも増します。
章末サマリー:先延ばしの代償は業務停止・セキュリティインシデント・電力コスト増・保守費高騰と多岐にわたります。短期的な節約が中長期で大きな損失に変わるリスクを正しく認識することが出発点です。

更改時期を左右する外部要因(法規制・事業変化)

サーバー更改のタイミングは、社内の技術的な要因だけでなく外部環境にも左右されます。
法規制の変化は見落とされやすい要因です。個人情報保護法の改正、業界固有の規制強化、インボイス制度や電子帳簿保存法への対応など、システム改修が必要になるタイミングは更改の好機です。システム改修と更改を同時に行えば、二重の工数を避けられます。
事業環境の変化もトリガーになります。拠点の移転や統合、M&A、新規事業の立ち上げなど、IT環境の再構築が必要になる局面では、既存サーバーの延命よりも新環境への移行が合理的です。
逆に、決算期の繁忙期や大型案件の納期直前は避けるべきタイミングです。移行作業中の一時的なリスクを最小限に抑えるために、業務負荷が比較的低い時期を選ぶことが現実的な判断になります。
章末サマリー:法改正や事業拡大など外部要因とサーバー更改を同時に進めれば、二重の工数を避けられます。繁忙期を避け、業務負荷の低い時期に計画的に実施することが成功の前提条件です。
オンプレミス継続かクラウド移行かを判断する基準

サーバー更改のタイミングで、オンプレミス(自社設置)を継続するか、クラウドに移行するかは多くの企業が直面する選択です。
比較項目 | オンプレミス継続 | クラウド移行 |
|---|---|---|
初期費用 | 高い(機器購入が必要) | 低い(月額課金) |
運用コスト | 自社で保守人員が必要 | 運用負荷を削減しやすい |
拡張性 | 追加機器の調達に時間がかかる | 需要に応じて柔軟に拡縮可能 |
セキュリティ | 自社でコントロール可能 | 事業者のポリシーに依存する部分がある |
データの所在 | 社内に保持できる | 国外データセンターの場合は法規制確認が必要 |
オンプレミスが合理的なケースとしては、業界規制で自社管理が求められる場合、大量データの常時処理が必要でクラウドの通信遅延が許容できない場合、既存のオンプレ環境への投資が大きく回収途上の場合が挙げられます。
クラウド移行が合理的なケースは、拠点が分散しておりリモートアクセスの需要が高い場合、サーバー管理の専任者が確保できない場合、事業の成長に合わせて柔軟にスケールしたい場合です。
どちらか一方に絞る必要はなく、基幹系はオンプレミス、情報系はクラウドというハイブリッド構成を選ぶ企業も増えています。自社の業務要件とIT体制に合わせて判断することが大切です。
章末サマリー:オンプレミスとクラウドにはそれぞれ利点があり、一律にどちらが優れているとは言えません。業務要件・規制・IT体制を総合的に評価し、ハイブリッド構成も含めた最適解を選びましょう。
サーバー更改計画の立て方と社内合意の進め方

サーバー更改を成功させるには、技術的な計画だけでなく社内の合意形成が不可欠です。以下の手順で進めると、関係部門を巻き込みながらスムーズに計画を策定できます。
1. 現状の棚卸し
まず、現在稼働しているサーバーの台数、用途、導入時期、OS・ミドルウェアのバージョン、保守契約の状況を一覧にまとめます。この情報が更改の優先順位付けの土台になります。
2. 要件定義と優先順位付け
業務部門へのヒアリングを行い、性能要件・可用性要件・セキュリティ要件を整理します。すべてを同時に更改する必要はなく、リスクの高い機器から順に対応するのが現実的です。
3. スケジュールと体制の策定
移行作業には並行稼働期間やテスト期間が必要です。業務への影響を最小限にするために、繁忙期を避けたスケジュールを組みます。社内にIT専任者が少ない場合は、外部パートナーの支援を計画に組み込みます。
4. 関係部門との合意形成
IT部門だけで進めると、業務部門から「聞いていない」という反発が生じがちです。計画の初期段階から経営層と業務部門を巻き込み、移行による影響範囲と対策を共有しておくことで、プロジェクトがスムーズに進みます。
章末サマリー:更改計画は「棚卸し → 要件定義 → スケジュール策定 → 関係部門との合意」の手順で進めます。IT部門だけで進めず、早い段階から経営層と業務部門を巻き込むことが成功の鍵です。
サーバー更改にかかるコストの内訳と費用対効果の考え方

サーバー更改のコストは、ハードウェア購入費だけでは測れません。全体像を把握するためには、以下の内訳を整理する必要があります。
費用項目 | 内容 |
|---|---|
ハードウェア費 | サーバー本体、ストレージ、ネットワーク機器、ラック設備 |
ソフトウェアライセンス費 | OS、データベース、ミドルウェア、セキュリティソフト |
移行作業費 | データ移行、アプリケーション移植、テスト、並行稼働 |
教育・研修費 | 運用担当者のトレーニング、マニュアル作成 |
旧機器の廃棄費 | データ消去、産業廃棄物処理 |
費用対効果を算出する際は、更改にかかる一時費用だけでなく、現行サーバーを維持し続けた場合のコストとの比較が判断の核心になります。保守費用の上昇、障害対応にかかる人件費、電力コストの差分を数年間で合算すると、更改のほうが経済合理性が高いケースは少なくありません。
多くの企業に共通する傾向として、更改費用だけを見て「高い」と判断し先送りするケースが見られますが、維持費用の将来予測を含めた比較を行うと、判断が変わることが多いです。
章末サマリー:更改コストはハードウェア・ライセンス・移行・教育・廃棄の5項目で構成されます。現行サーバーの維持費用との比較を数年スパンで行うことで、更改の経済合理性を正しく評価できます。
稟議を通すために必要な根拠とデータの集め方

サーバー更改の稟議が通らない最大の原因は、「なぜ今やる必要があるのか」を経営層の言葉で説明できていないことです。技術的な劣化をいくら詳しく説明しても、経営判断の材料にはなりにくい場合があります。
稟議に含めるべき根拠データは以下の3点です。
1. 障害リスクの金額換算
サーバー停止時に発生する売上損失、復旧にかかる人件費、取引先への違約金リスクなどを試算します。「サーバーが止まると1日あたりどれだけの損害が出るか」を具体的に示すことで、更改費用が「保険」としての意味を持ちます。
2. 維持費用と更改費用の比較表
現行サーバーの保守費・電力費・障害対応費の合計と、更改後の想定費用を年単位で比較する表を用意します。どの時点で更改のほうが経済的に有利になるかを視覚的に示すと説得力が増します。
3. 業界の標準的な更改サイクルに関するデータ
同業他社や業界団体のレポートを引用し、自社の更改サイクルが業界水準と比べて遅れていないかを示します。「競合は対応済みだが、自社はまだ着手していない」という事実は、経営層の危機感を喚起しやすい材料です。
章末サマリー:稟議の成否は「障害リスクの金額換算」「維持費用と更改費用の比較表」「業界標準データ」の3点がそろうかで決まります。技術的な説明ではなく、経営判断の材料として根拠を整理しましょう。
ベンダー・製品選定のポイントと避けるべき失敗
ここまで読んで
「うちも同じだ」と思った方へ
課題は企業ごとに異なります。30分の無料相談で、
御社のボトルネックを一緒に整理しませんか?
営業電話なし オンライン対応可 相談だけでもOK

更改先のベンダーや製品を選ぶ際、価格だけで判断すると後悔するケースが多く見られます。以下のポイントを比較基準に含めてください。
評価項目 | 確認すべき内容 |
|---|---|
サポート体制 | 障害時の対応時間(サービス水準合意〈SLA〉)、24時間対応の有無、リモート保守の可否 |
導入実績 | 同規模・同業種への導入件数、事例の有無 |
保証期間 | ハードウェア保証年数、延長保守の条件 |
互換性 | 現行のアプリケーションやミドルウェアとの互換性 |
将来拡張性 | CPU・メモリ・ストレージの増設余地 |
避けるべき失敗パターンとして、「最安値のベンダーを選んだ結果、障害時のサポートが遅く業務停止が長引いた」「既存環境との互換性を検証せず、移行後にアプリケーションが動かなくなった」といった事例があります。
相見積もりは最低3社から取得し、価格だけでなくサポート品質と実績を重視して比較してください。見積書の内訳が不明瞭なベンダーは、追加費用が発生するリスクがあります。
章末サマリー:ベンダー選定ではサポート体制・導入実績・保証期間・互換性・拡張性の5項目を比較基準にします。最安値だけで選ぶと障害対応の遅延や互換性の問題に直面するリスクがあるため、相見積もりは3社以上が原則です。
更改プロジェクトを成功させる進め方と注意点

更改プロジェクトは、大きく4つのフェーズに分かれます。各フェーズで起きやすい失敗と対策を整理します。
フェーズ1:データ移行
データの整合性を確保するため、移行前にバックアップを取得し、移行後に件数・内容の照合を行います。よくある失敗は、古い形式のデータが新環境で読み込めないケースです。事前の互換性検証が欠かせません。
フェーズ2:並行稼働
旧サーバーと新サーバーを同時に動かし、新環境が問題なく動作することを確認する期間です。並行稼働期間を短くしすぎると、問題発覚時に切り戻しが困難になります。
フェーズ3:切り替えテスト
本番切り替え前に、実際の業務シナリオに沿ったテストを実施します。とくに年次処理や月次処理など、日常的にはテストしにくい処理を漏れなく確認することが重要です。
フェーズ4:旧機器の退役処理
旧サーバーのデータ消去は確実に行う必要があります。物理破壊やソフトウェアによる完全消去など、情報漏えいを防ぐ手段を選択します。産業廃棄物としての処理手続きも忘れずに進めてください。
章末サマリー:更改プロジェクトはデータ移行・並行稼働・切り替えテスト・退役処理の4フェーズで構成されます。各フェーズの失敗パターンを事前に把握し、十分な検証期間を確保することが成功の条件です。
5年超機器の実態データが示す業界の現状と教訓

経済産業省のDXレポートでは、既存システムの老朽化・複雑化・ブラックボックス化がDX推進の大きな妨げになっていること、さらにIT予算が保守運用に偏りやすい構造が課題として示されています。重要なのは、自社でも同じ構造が起きていないかを確認し、老朽化したサーバーを単なる延命対象ではなく、経営課題として扱うことです。
5年超の機器を使い続ける企業では、障害発生時の対応に追われ、新しい取り組みに手が回らないという悪循環が生じています。保守費用の上昇分を新規投資に回せていれば実現できたはずの業務改善が、先送りになっているケースも少なくありません。
DX支援の現場で共通していたのは、「更改のきっかけがつかめない」という声です。日々の運用業務に追われ、更改計画を立てる時間すら確保できない状態が長期化している企業が目立ちます。外部の視点を借りて現状を客観的に評価することが、最初の一歩になります。
章末サマリー:経済産業省のDXレポートが示すように、IT予算が保守運用に固定化され新規投資に回せない悪循環は多くの企業で共通する課題です。この構造を断ち切るには、外部の視点を借りて現状を客観的に評価し、経営課題として更改を位置づけることが第一歩になります。

更改後の安定運用に向けた保守体制の整備

新サーバーを導入しても、保守体制が整っていなければ安定運用は実現できません。更改後に取り組むべき3つの柱を紹介します。
1. 監視設計
CPU使用率、メモリ使用率、ディスク空き容量、ネットワーク帯域の4指標を最低限監視対象に設定します。閾値を超えた場合にアラートが飛ぶ仕組みを整備することで、問題を未然に検知できます。
2. 定期メンテナンス計画
ファームウェアの更新、セキュリティパッチの適用、バックアップの取得と復元テストを定期的に実施するスケジュールを策定します。「障害が起きてから対応」では手遅れになります。
3. 資産管理と次回更改の見据え
導入日、保証期限、OSサポート終了日、保守契約の更新日をIT資産台帳に記録し、次回の更改時期をあらかじめ設定しておきます。更改は一度きりのイベントではなく、継続的なサイクルです。
章末サマリー:更改後の安定運用には、監視設計・定期メンテナンス・資産管理の3つの柱が不可欠です。IT資産台帳に各種期限を記録し、次回の更改サイクルまで見据えた運用体制を構築しましょう。
中小企業が直面するサーバー更改の現実的な課題と対策

中小企業のサーバー更改には、大企業とは異なる固有の課題があります。
人員の制約が最も大きな障壁です。専任のIT担当者がいない、あるいは1名で全社のIT環境を管理しているケースでは、更改プロジェクトを自社だけで推進するのは困難です。通常業務と並行して進めなければならないため、計画が後回しになりがちです。
予算の制約も深刻です。更改にかかる一時費用を捻出しにくい場合は、リースの活用やクラウドへの段階的移行など、初期費用を分散させる方法を検討する価値があります。
段階的な移行が現実的なアプローチです。すべてを一度に更改する必要はありません。リスクの高い機器から優先的に対応し、予算と人員の状況に合わせて段階的に進めれば、無理なく更改を完了できます。
外部パートナーの支援を活用することも有効な選択肢です。計画策定から移行作業、運用引き渡しまでを一貫して任せることで、社内の負担を大幅に軽減できます。GXOのように上流の計画段階から下流の運用まで伴走する体制を持つパートナーを選ぶと、中小企業特有の制約を踏まえた提案が受けられます。
章末サマリー:中小企業では人員と予算の制約が更改の最大の障壁になります。段階的な移行と外部パートナーの活用で負担を分散させ、リスクの高い機器から優先的に対応するのが現実的なアプローチです。
よくある質問(FAQ)
Q1. サーバー更改の費用はどのくらいかかりますか?
構成や規模によって大きく異なります。ハードウェア費・ライセンス費・移行作業費・教育費・旧機器の廃棄費の5項目を積算する必要があります。正確な費用は、現在の環境を棚卸しした上でベンダーに見積もりを依頼してください。複数社の相見積もりを取ることで適正な価格帯を把握できます。
Q2. サーバー更改とクラウド移行はどちらがおすすめですか?
業務要件や社内体制によって最適解が異なります。規制でデータの社内管理が求められる場合はオンプレミスが適しており、IT管理の負荷を減らしたい場合はクラウドが有利です。ハイブリッド構成という選択肢もあるため、自社の状況に合わせて判断してください。
Q3. サーバーの更改タイミングはいつが最適ですか?
一般的には導入から4〜5年を目安に検討を開始するのが推奨されます。ただし、OSのサポート終了時期、障害の発生頻度、業務パフォーマンスの変化など個別の要因によって変わります。本記事のセルフチェックリストで緊急度を確認してみてください。
Q4. 更改中に業務が止まるリスクはありますか?
並行稼働期間を設けることで、業務停止のリスクを最小限に抑えられます。旧サーバーを稼働させたまま新サーバーへの移行・テストを行い、問題がないことを確認してから本番切り替えを実施するのが一般的な進め方です。
Q5. 稟議が通らない場合はどうすればよいですか?
障害リスクの金額換算、維持費用と更改費用の比較表、業界の標準的な更改サイクルの3つの根拠データをそろえて再提案してください。とくに「サーバー停止時の損害額」を具体的に示すことで、経営層の理解を得やすくなります。
章末サマリー:FAQでは、費用、クラウド移行、最適な更改時期、業務停止リスク、稟議の通し方という実務で迷いやすい論点を整理しました。年数だけで判断せず、保守期限・障害履歴・業務影響をあわせて確認することが、適切な更改判断につながります。
サーバー更改を成功させるために今すぐ始めること
本記事では、サーバー更改の3つの判断基準(ハードウェアの経年劣化、OSサポート終了、業務パフォーマンス低下)と、適切な実施時期の決め方を解説しました。
押さえておくべきポイント:
法定耐用年数6年は税務上の基準であり、実務では4〜5年を目安に更改検討を開始する
セルフチェックリストで緊急度を客観的に把握し、根拠あるデータで稟議を通す
段階的な移行と外部パートナーの活用で、人員・予算の制約を乗り越える
最初の一歩は、現在のサーバー環境の棚卸しです。導入時期、保守契約の状況、OSのサポート期限を一覧にまとめるだけで、優先的に対応すべき機器が見えてきます。まずは棚卸しから始めてみてください。
章末サマリー:サーバー更改の判断は、経過年数だけでなく、保守期限・障害履歴・業務影響を合わせて行うのが基本です。迷ったら、まず現状を棚卸しして判断材料を見える化することから始めましょう。
参考資料
経済産業省「DXレポート ~ITシステム『2025年の崖』の克服とDXの本格的な展開~(サマリー)」(2018年9月)
https://www.meti.go.jp/policy/it_policy/dx/DX_report_summary.pdf
警察庁「サイバー空間をめぐる脅威の情勢等について」(2025年3月)
https://www.npa.go.jp/publications/statistics/cybersecurity/index.html
